砂・砂利上へのセラミックスラブ舗装材施工

必要材料・層構成・スラブ5工程・Pavè工程・排水・目地確認に沿って砂または砂利上に施工します。
LuCharlotte LuCharlotte 1 分以内に読めます 更新済み

承認されたセラミックスラブは、接着剤なしで準備された砂や砂利の床上に乾式で敷設することができます。支持層を組み立てて圧縮し、排水の落差を維持し、指定されたスペーサーでスラブを配置し、ゴムマレットで水平にし、縁を拘束し、選択したシステムに適した材料で継ぎ目を仕上げます。

ドライレイディングは、適切なスラブが層層に接着されていないため、取り外しや再利用を可能にします。図示の方法は、最小限2%の排水量落下を用いています。層の深さ、継ぎ目の幅、通行制限、砂、砂利、ポリマーサンド、目地の選択は、舗装の正確なディテールとプロジェクト条件に基づいています。

「接着剤なし」は、ここに示されている乾燥積みスラブルートに当てはまります。以下の別個のパヴェブロックの詳細には、補強されたスリードが含まれており、仕様に応じてバインダーまたはセメント質継手材料を使用することがあります。

始める前に材料や道具を準備してください

敷地層をスレーディングする前に、すべての材料と制御ツールを現場に置いてください。スラブやパヴェのフォーマットが意図したディテールに合っているか確認し、土、下地、床材用のプレートコンパクターは仕上げたスラブ表面には使わないでください。

砂や砂利の上で乾式敷設用のセラミックスラブ

セラミックスラブ

ベッディング層を動かす前に、承認されたサイズ、仕上げ、厚さ、エッジ、バッチを検査してください。

セラミックスラブパヴェブロックで準備された層層に設置するための

セラミックスラブパヴェ

Pavèシーケンスは、承認された詳細に示されているブロック形式と基底構造にのみ使用してください。

敷石スラブ間の継ぎ目を整列させるためのクロススペーサー

クロススペーサー

計画された継手は開いて整列しておくこと。選択したスラブシステムで指定されているスペーサーサイズを使いましょう。

舗装土および骨材層の準備用プレートコンパクター

プレートコンパクター

敷石を設置する前に、地面、下地、床材を管理されたリフトで圧縮してください。

セラミックスラブの敷石板の座りと水平化用のゴムマレット

ラバーマレット

各ユニットに操作されたタップで座らせます。露出した角を叩いたり、不安定なベッドを隠すためにマレットを使ったりしないでください。

舗装面と排水の落下を確認するための水平儀

水平線と基準線

設置前に完成した標高と排水の落下を設定し、各段が進むにつれてプレーンを確認します。

敷石設置システム用の袋状ベッディングまたは継ぎ手材

ベッディングと継ぎ材料

袋を開ける前に、指定された砂、エンドウ砂利、バインダー、ポリマリックサンド、または適合する目地を確認してください。

舗装工事の混合や清掃用のバケツを清掃してください

バケツをきれいに

混合、清水、残留物除去バケツを分けて、継手材料が汚染されないようにします。

掘削する前に層の蓄積をよく読みましょう

正しい掘削は、見える敷石の厚さではなく、断面全体に沿って行われます。上のメイン図は地上の設置を示しています。次の図は、テラスや屋根の積み重ねとパヴェの地面の積み重ねを示しています。

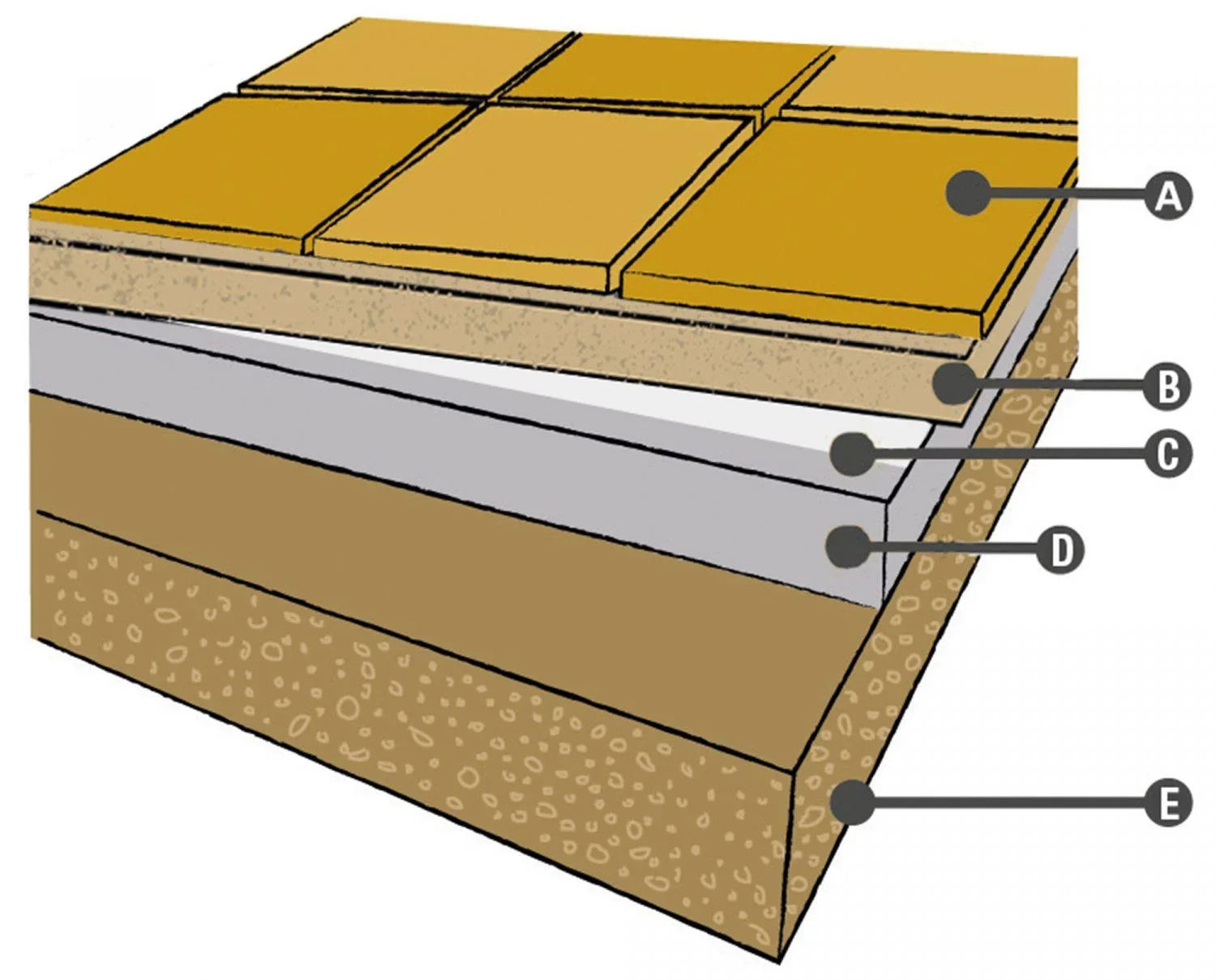

地面に積み重なったスラブ

図示された地盤の詳細では、層は以下の通りです:A) クロススペーサー付きのスラブ、B) 砂または砂利、C) 不織布、D) 排水層、E) 土壌です。支持地盤を固め、各層を通る排水経路を保ちます。

A — クロススペーサー付きのスラブ

B — 砂か砂利か

C — 不織布

D — 排水層

E — 土壌

テラスや屋根のスラブの堆積

砂や砂利のバラストは、分離層、断熱層、防湿層、防水層、傾斜構造層の上に位置します。防水、排水口、仕上げの立面が承認されるまではバラストを設置しないでください。

砂や砂利の上に敷設されたセラミックスラブのためのテラスや屋根の積み重ね
図示されたテラスや屋根のドライレイ積み上げ。これらの文字は各機能層を識別します。プロジェクトデザイナーは実際の製品、厚さ、インターフェースを管理します。

A — クロススペーサー付きのスラブ

B — 砂または砂利のバラスト層

C — 分離層

D — 熱断熱

E — 水分制御層

F — 防水層

G — 傾斜斜面の斜面

H — 構造床

地上でのパヴェの積み上げ

パヴェのディテールは異なる構成で、ブロックは砂や砂利の上に、補強されたスリード、下地、土壌の上に置かれます。接着された要素やセメント性の要素は、スラブの乾燥積設に接着剤が必要だと証明するのではなく、パヴェ仕様の一部として扱ってください。

砂や砂利、補強の石畳の上にセラミックスラブパヴェブロックを積み重ねる地盤
パヴェの地面の構築図と、見える舗装、層理、補強された石板、下地、土壌。

A — パヴェブロック

B — 砂か砂利か

C — 強化スクリード

D — サブベース

E — 土壌

深みの注記: 付属のスラブ法は、10–30 cm(約4–12インチ)の砂または砂利層を非織布層や分離層の上に示します。これは図示されたシステムの射程であり、普遍的なFuntek深さではありません。土壌の強度、霜、降雨、舗装の形態、縁取り、交通のため、別の人工区画が必要になることがあります。

砂や砂利の上にセラミックスラブを乾式敷設する方法

スラブ設置は五つの管理段階で完了します。図示の方法では少なくとも2%の落下を保ち、新しく敷き詰めた敷材の上を歩かず、次の列に移る前に各スラブが揺れていないか確認してください。

砂や砂利の層を広げて1段切り
1

層理を広げてスクレードします

指定された砂や砂利を不織布や分離層の上に重ね、完成した立面を設定し、均一にスクレーを貼ります。バインダーは承認されたシステムで求められた場合にのみ追加してください。

スラブを設置する前に、敷石土、ベース、またはベッドを圧固める2ステップ
2

支持層を圧縮します

選定した詳細に応じて、土壌、排水層、下地、または床材にプレートコンパクターを使用してください。計画された平面を復元し、圧縮後に最低2%の排水量を落とします。

交差スペーサー付きのセラミックスラブを置く3ステップ
3

スラブはクロススペーサーで配置します

スラブを無理やり置くのではなく、動かされていない敷地の上に下ろしてください。指定されたクロススペーサーを挿入し、作業が進むにつれてグリッド、周囲クリアランス、エッジの拘束を確認します。

セラミックスラブをゴム製の木槌で平らにする4ステップ
4

各スラブを座って水平にする

ラバーマレットでスラブを軽く叩きながら、プレーンと排水方向を確認してください。ユニットが揺れたらベッドを持ち上げて修正してください。支持されていないスラブを無理に平らにしないようにしてください。

乾燥積設されたセラミックスラブ間の継ぎ目を埋め5清掃
5

継ぎ目を埋めて清掃してください

寝具と排水のコンセプトには認可された継ぎ目材を使用してください。必要な深さまで掃き、塗布し、硬化する前に残留物を掃除し、出口を開けておきましょう。

セラミックスラブの上に振動板圧縮機を動かさないでください。ただし、舗装システムが明確に保護作業を許可していない限りは避けてください。まず支持層を圧縮します。ラバーマレットでスラブを固定します。

セラミックスラブパヴェブロックの敷設方法

パヴェ層は補強された斜面板とより薄い圧縮層理層を用います。スクリードを硬化させ、排水面を保持し、ブロックシステムに指定された継ぎ目幅と充填材を使用します。

パヴェの段階1基礎の上に補強されたシュレードを建設する工程です
1

補強スクリードの構築と硬化

準備されたサブベースの上に厚さ約5 cm(2インチ)の補強スリードを形成し、選択した詳細に従い補強、落下、硬化を行います。必要な状態に達するまでは覆ってはいけません。

パヴェステップ2砂やエンドウ豆砂利の層状の層状をスクリーディングします
2

寝具は少なくとも2 cm枚置く

硬化した砂利の上に少なくとも2 cm(0.8インチ)の厚さの砂や砂利を塗ります。計画された排水方向を塞げずに均一に層をスクレーしました。

パヴェステップ3砂やエンドウ砂利の層層を圧固める作業
3

層層を圧縮する

ブロックを敷設する前に、適切な機器で砂やエンドウ砂利を圧縮してください。完成した標高と落下を再度確認し、準備された表面を乱さないようにしてください。

パヴェステップ4ゴムマレットで座席ブロックを敷き、座る
4

パヴェブロックを敷き、座席してください

ブロックを計画されたパターンに配置し、この図示されたシステムが適用される部分では5–20 mmの継ぎ目を維持します。これは約0.2〜0.8インに相当します。各ブロックをゴム製のマレットで座らせ、列を揃えて配置してください。

ブロック設置後の継ぎ目を埋めるパヴェステップ5
5

継ぎ目を埋めて表面をきれいにしてください

継ぎ目をシステムで命名した適合するポリマーサンドまたはセメント状目地で充填します。残留物を速やかに除去し、必要な硬化期間中は作業物を保護し、排水口をきれいに保ちましょう。

使用前に設置を確認してください

完成した畑は、敷石が安定し、継ぎ目が均一で、水が意図した出口に到達した場合にのみ準備が整います。家具や造園、最終清掃で証拠が隠れる前に表面を点検しましょう。

チェック 合格条件 もし失敗したら
安定性 通常の足の圧力下でスラブやブロックの岩は使いません 持ち上げて、ベッディングを直し、接合部を詰める前に再装着します
排水 計画された滝は水たまりなく作業中の排水口まで続きます 高い部分や詰まっている部分を辿り、平面や出口を修正してください
目地 幅は一定に保たれ、充填は指定された深さに達します ドリフトユニットをリセットし、グリッドが安定してから補充してください
エッジ 周囲や切断された部分は支えられ、制限されます 弱い部分を再構築し、ジョイントフィルはエッジレストレストの代わりにはなりません
表面 欠けたユニット、セメントのかすみ、緩んだ継ぎ目の残留物は残っていません 損傷を交換し、承認された洗浄方法のみを使いましょう

砂や砂利のよくある設置ミスを修正しましょう

  • 設置後に石板が揺れる: 持ち上げて、その下の敷きを作り直す。目地で動きを固定しないでください。
  • 列間の水池: 設置を止めて、問題を隠す前に計画された落下を元に戻しましょう。
  • 一つの端で継ぎ目が閉じます: 正しいスペーサーで列をリセットし、周囲のクリアランスを確認してください。
  • エッジコースの動きは次の通りです: 設計された拘束装置の設置または修正;接合材料だけではフィールドを固定できません。
  • 切断は欠けたりひび割れたりします: 交換してブレード、給弾、サポート方法を修正してください。カットやほこり対策の計画には、 セラミックスラブの完全設置ガイド.

結論

乾式敷設が認められたセラミックスラブは、接着剤なしで準備された砂や砂利床に設置できます。結果は、コンパクトで排水性が高く抑制されたベース、制御された間隔、慎重なマレットレベリング、そして互換性のある接合仕上げに依存します。補強された石板やブロックのディテールがプロジェクトに合っている場合にのみ、別途パヴェのシーケンスを使用してください。

セラミックスラブ敷石のプロジェクトを計画しましょう

敷地の種類、面積、スラブまたはパヴェのフォーマット、土壌または構造基盤、排水計画、希望の継ぎ目仕上げを送ってください。Funtek設置開始前に資材やプロジェクト・供給のブリーフを確認することができます。

筆者について

LuCharlotte

焼結石(Sintered Stone)専門メーカー兼テクニカルアドバイザー

LinkedInでつながる

ルシャーロットはFuntekのセラミックスラブスペシャリスト兼技術アドバイザーです。彼女はディストリビューター、ファブリケーター、建築家、プロジェクトバイヤー向けに、スラブフォーマット、表面仕上げ、製作要件、申請、注文準備に関する実践的なガイダンスを執筆しています。彼女の記事は、セラミックスラブを選んだり注文したりする前に購入者が確認すべき仕様やチェックに焦点を当てています。

セラミックスラブ舗装材施工 FAQ

01

セラミックスラブ舗装材は砂や砂利の上に施工できる?

正確なスラブ/舗装材が乾式システムに承認されている場合は可能です。指定の締固め支持層・敷床層上へ、有効な排水、端部拘束、管理目地、必要スペーサーとともに施工し、緩い土へ直接置かないでください。

02

乾式施工のセラミックスラブ舗装材に接着剤は必要?

ここに示す乾式スラブ工法では、スラブと砂/砂利敷床の間に接着剤を使いません。結合材は選定システムで指定する場合のみ加え、別のPavèブロック詳細には補強スクリード/セメント系目地材が含まれる場合があります。

03

砂・砂利上の舗装材に必要な勾配は?

図示方法では、所定の排水口へ水を流すため最低2%勾配を採用します。最終勾配はプロジェクトの排水設計、敷居、アクセシビリティ、防水、地域規則に照らして確認してください。

04

施工済みセラミックスラブ舗装材の上でプレートコンパクターを使える?

スラブ設置前に土、路盤、敷床層へプレートコンパクターを使います。正確なメーカー・システムが保護面締固め手順を明示許可しない限り、施工済みスラブ上で運転せず、ゴムハンマーで据え付けてください。

05

舗装材の目地には何を充填する?

選定舗装材、敷床、排水システムに承認された目地材を使います。詳細により清浄砂、ポリマー砂、適合セメント系グラウトなどです。指定目地形状、清掃、養生指示に従ってください。
